欢迎访问青岛万城鼎晟建材有限公司官方网站!

空心楼盖

新闻分类

热门关键词

联系我们

企业名称:青岛万城鼎晟建材有限公司

联系人:王总

电话:0532-82208161 /  0532-82204329

手机:18954218333   18506423662

          17554156331

邮箱:18954218333@163.com

网址:www.qdwcds.com

地址:山东青岛胶州市铺集镇

装配箱楼层施工全部流程及责任方详析

当前位置: 首 页 >> 新闻中心 >> 行业新闻

装配箱楼层施工全部流程及责任方详析

发布日期:2018-08-29 作者: 点击:

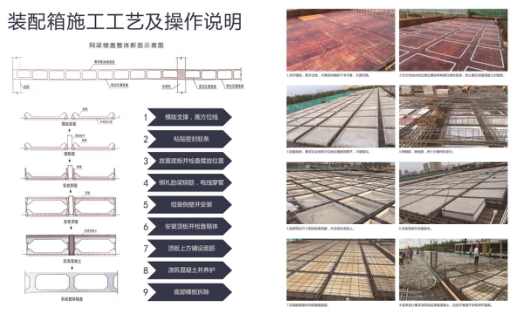

1.模板支撑,画方位线(由施工方负责)

2.粘贴密封胶条(由装配箱安装工负责)

3.放置底板并检查摆放位置(由装配箱安装工负责)

(另:某些地区要求底板打孔,由施工方负责)

4.绑扎肋梁钢筋,电线穿管(由施工方负责)

5.组装侧壁并安装与底板之上(由装配箱安装工负责)

6.安装顶板并检查箱体(由装配箱安装工负责)

7.验收装配箱区域,并在装配箱顶板上方铺盖钢筋网(由施工方负责)

8.浇筑混凝土并养护(由施工方负责)

9.底板下方模板拆除并清理胶条,装配箱楼层施工结束(由施工方负责)

装配箱

另注意以下几点:

1.货物存放位置与安装位置:货物到达工地之后,由装配箱安装工协助运货司机,将货物卸到施工方指定位置。若卸货位置与安装现场距离较远,或施工方塔吊够不到,而额外增加工人劳务费、二次转场费等费用,均由施工方自行承担。

2.装配箱施工过程需要施工方工作人员协作配合:

(1)装配箱安装工铺设底板完毕之后,施工方钢筋工需要以最快速度捆扎肋梁;

(2)装配箱安装工组装好侧壁筒后,施工方水电工就需要紧跟脚步穿插线管,并密封好线管孔;

(3)穿插线管结束后,装配箱安装工就需要盖上顶板,施工方工作人员即刻铺盖钢筋网,做好浇筑前的最后一道工作;

(4)所有安装工作结束后,还需要施工方现场负责人组织装配箱安装负责人等进行仔细检查,做到不疏忽不遗漏。因为浇筑必须一次性完成,无法逆转,所以在浇筑混凝土前,所有准备工作必须确保妥善完成。

3.施工方工作人员在协同作业时应特别注意几个问题:

(1)水电工在侧壁筒上开孔时,应使用专业工具,不能粗暴打孔,否则会造成侧壁筒破裂或破碎。

(2)施工方在浇筑混凝土的时候,一定注意震动棒的操作规范,切勿用震动棒触碰到箱体任何位置,尤其是侧壁筒,一旦震裂或震碎,将造成爆箱等事故,给工程带来隐患。由施工方工作人员在使用震动棒时操作不当造成的箱体破损等损失,由施工方自行承担。


相关标签:装配箱

最近浏览:

在线客服
分享
欢迎给我们留言
请在此输入留言内容,我们会尽快与您联系。
姓名
联系人
电话
座机/手机号码
邮箱
邮箱
地址
地址
